長期浸水地区への高知市救助救出計画を精読します

 2020年10月に高知市災害対策部防災政策課が作成した「高知市救助救出計画概要」が下知地区減災連絡会の2021年1月19日開催の役員会でお披露目されました。

 高知市市街地は海抜OMから2M以下の低地の市街地面積が2800ヘクタールあり、域内居住人口は13万人です。そのエリア内には小学校・中学校、保育園。幼稚園があり、病院や介護施設、事業所や商業店舗もあります。

 深刻なのは「自然地形の高台に隣接していない。」「河川や海に隣接している。」「長宗我部時代から江戸時代にかけて干拓され、明治以降埋め立てられ昭和時代の経済成長期に市街化整備がされた地域です。」

 地盤が弱く、海や河川に隣接し、元の用水路が市街地に入り込んでいます。南海トラフ地震が学識者の言われるとうりに起きますと高知市の市街地は最大2M地盤沈下すると言われています。(規模の小さい昭和南海地震時(1946年)では1・3M地盤が沈下、高知市下知地区。潮江地区は約2か月長期浸水状態になりました。

 昭和南海地震の映像

http://futaba-bousai.cocolog-nifty.com/blog/2015/10/post-c646.html

 一応25ページをスキャナーで読み取りました。画像をすべて掲載します。感想や意見を言ってください。

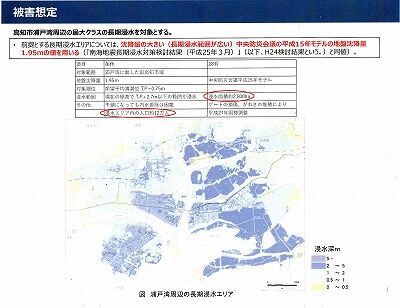

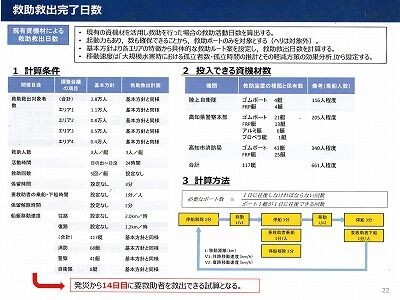

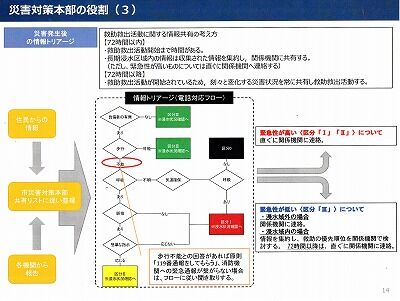

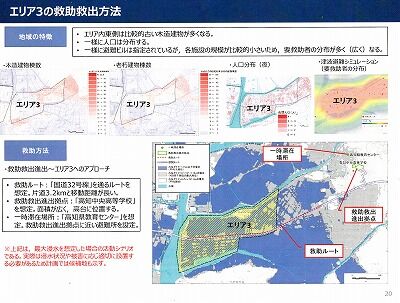

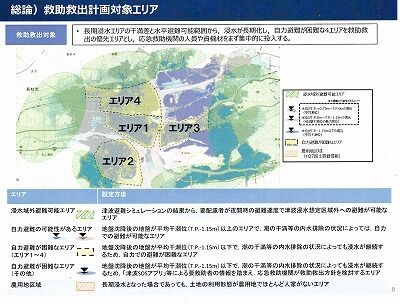

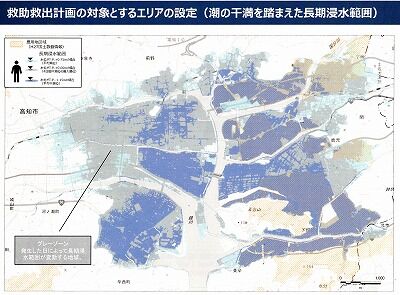

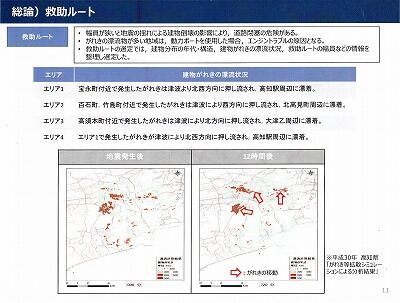

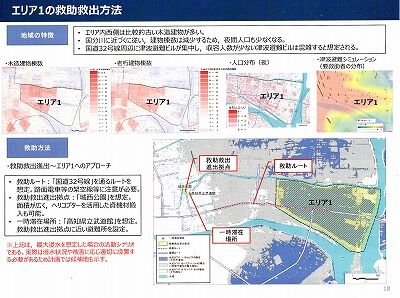

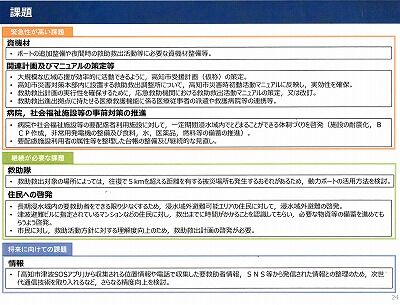

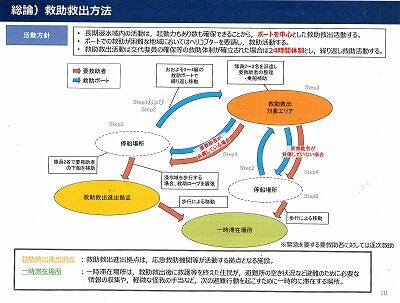

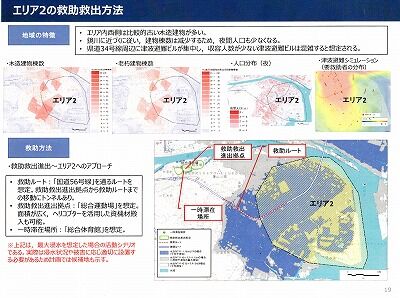

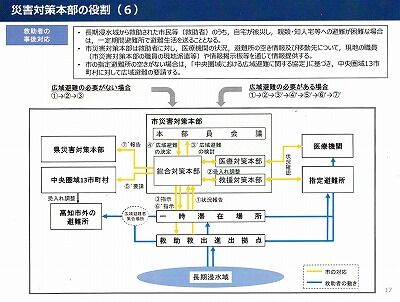

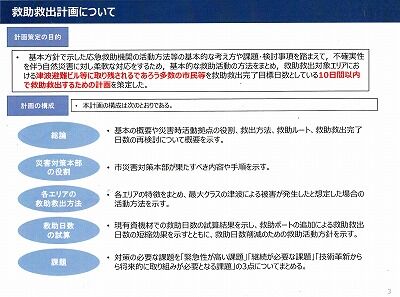

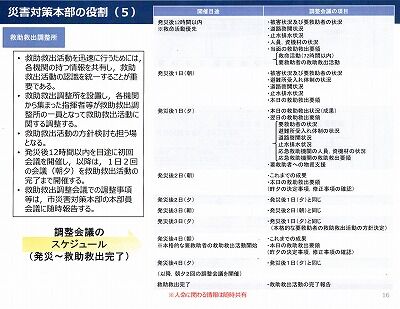

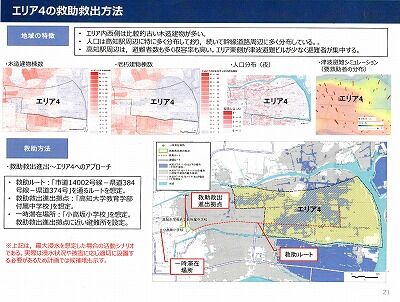

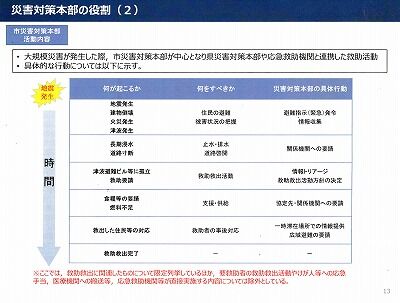

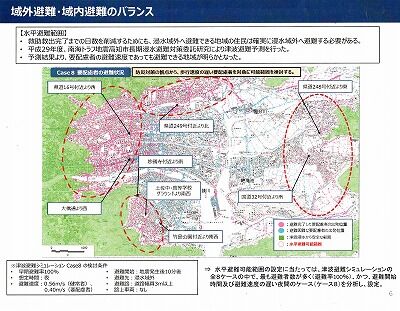

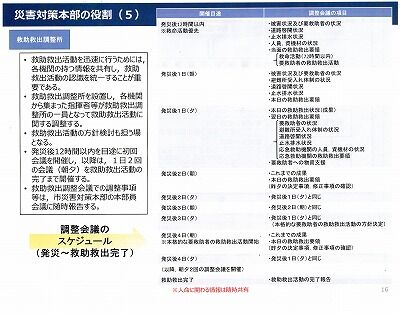

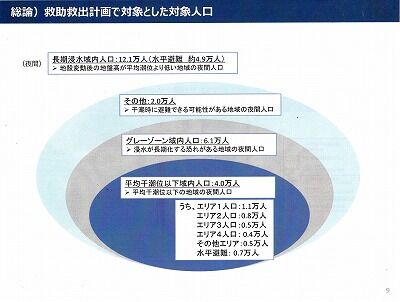

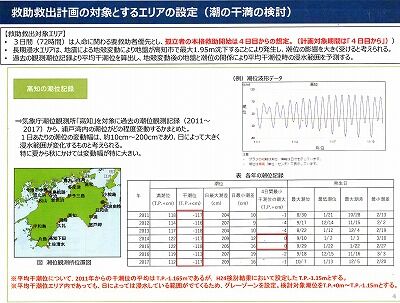

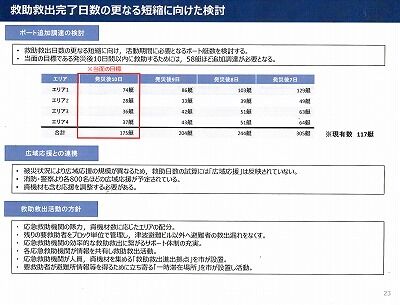

高知市救助救出計画2020年10月1_NEW高知市救助救出計画2020年10月2_NEW高知市救助救出計画2020年10月3_NEW高知市救助救出計画2020年10月4_NEW高知市救助救出計画2020年10月4_NEW高知市救助救出計画2020年10月5_NEW高知市救助救出計画2020年10月6_NEW高知市救助救出計画2020年10月7_NEW高知市救助救出計画2020年10月9_NEW高知市救助救出計画2020年10月10_NEW高知市救助救出計画2020年10月11_NEW高知市救助救出計画2020年10月12_NEW高知市救助救出計画2020年10月13_NEW高知市救助救出計画2020年10月14_NEW高知市救助救出計画2020年10月14_NEW高知市救助救出計画2020年10月15_NEW高知市救助救出計画2020年10月17_NEW高知市救助救出計画2020年10月18_NEW高知市救助救出計画2020年10月19_NEW高知市救助救出計画2020年10月20_NEW高知市救助救出計画2020年10月21_NEW高知市救助救出計画2020年10月22_NEW高知市救助救出計画2020年10月23_NEW高知市救助救出計画2020年10月24_NEW高知市救助救出計画2020年10月24_NEW高知市救助救出計画2020年10月25_NEW高知市救助救出計画2020年16_NEW

« 地域防災活動が高知新聞でレポートされました。 | トップページ | 消波ブロック投入という1・5億円の緊急性のない公共工事 »

日記・コラム・つぶやき」カテゴリの記事

二葉町自主防災会行事」カテゴリの記事

防災炊き出し訓練」カテゴリの記事

南海地震関係」カテゴリの記事

高知市地域防災推進課」カテゴリの記事

二葉町町内会」カテゴリの記事

津波避難ビル」カテゴリの記事

下知減災連絡会」カテゴリの記事

巨大地震・津波対策用高強度発泡樹脂浮力体」カテゴリの記事

下知コミュニティ・センター防災部会」カテゴリの記事

高知市政」カテゴリの記事

昭和南海地震」カテゴリの記事

ユニバーサルな防災・減災対策」カテゴリの記事

市民目線での減災対策」カテゴリの記事

事前復興計画に策定作業」カテゴリの記事

津波避難訓練」カテゴリの記事

危機管理の意識」カテゴリの記事

台風・大雨対策」カテゴリの記事

下知地区防災計画」カテゴリの記事

浸水時救命艇」カテゴリの記事

二葉町総合防災訓練2020年」カテゴリの記事

長期浸水救助救出計画」カテゴリの記事

コメント

コメントを書く

コメントは記事投稿者が公開するまで表示されません。

(ウェブ上には掲載しません)

« 地域防災活動が高知新聞でレポートされました。 | トップページ | 消波ブロック投入という1・5億円の緊急性のない公共工事 »
